Portofolio Interior Ruang Rapat Kaca: Autopsi Eksekusi Kedap Suara di Ruko Sempit
Suara ketikan mesin ketik dari meja administrasi terdengar jelas. Diikuti tawa keras dua orang tenaga penjual (Sales) yang sedang istirahat makan siang di ruang belakang. Sementara itu, di tengah ruangan, seorang direktur perusahaan sedang mencoba mempresentasikan rencana ekspansi bisnis senilai miliaran rupiah kepada investor asing melalui panggilan Zoom. Ia harus setengah berteriak agar suaranya tidak tenggelam oleh kebisingan kantornya sendiri. Investor di layar monitor tampak mengernyitkan dahi. Di saat itulah, hilangnya wibawa korporat terjadi. Kesepakatan bisnis batal hanya karena ketiadaan satu infrastruktur vital: ruang rapat yang layak.
Memiliki kantor di sebuah ruko (rumah toko) komersial adalah langkah logis bagi bisnis menengah yang sedang berkembang. Namun, menyekat ruko yang berbentuk memanjang tanpa membunuh sirkulasi cahaya dan udara adalah sebuah pekerjaan arsitektur yang sangat menyiksa. Membangun tembok bata di tengah ruko akan membuat kantor Anda terasa seperti lorong penjara bawah tanah. Sebaliknya, menggunakan partisi kayu lipat murahan akan membuat ruangan tersebut menjadi tong sampah akustik (suara bocor ke mana mana).
Kita akan membedah secara brutal salah satu portofolio interior ruang rapat kaca terbaru kami. Ini bukan sekadar memamerkan foto hasil akhir yang cantik. Ini adalah rekam medis (autopsi) proses teknis bagaimana kami mengubah area mati di ruko sempit menjadi kapsul kaca kedap suara tingkat eksekutif. Dari penolakan kami terhadap penggunaan kaca standar, pertempuran melawan gema ruangan, hingga strategi pemasangan siluman (gerilya) yang tidak membunuh operasional harian klien.
Standar Regulasi Akustik Ruang Komersial
Membangun ruang konferensi berdinding kaca menuntut kepatuhan absolut terhadap hukum perambatan suara (Sound Transmission). Anda tidak sedang membangun akuarium ikan; Anda sedang membangun brankas informasi intelijen perusahaan.
Berdasarkan pedoman teknis ASTM E90 (Standard Test Method for Laboratory Measurement of Airborne Sound Transmission Loss of Building Partitions), spesifikasi selubung ruang pertemuan eksekutif wajib memenuhi kriteria redaman berikut:
- Nilai STC (Sound Transmission Class) partisi ruangan minimal harus menyentuh angka 35 hingga 40 untuk memblokir suara percakapan normal agar tidak terdengar (Inaudible) dari luar ruangan.
- Penggunaan material kaca wajib memiliki ketebalan asimetris atau menggunakan struktur berlapis (Laminated/Double Glazed) guna memecah frekuensi resonansi gelombang suara (Coincidence Dip).
- Seluruh sambungan pertemuan antara kaca, lantai, dan plafon wajib disegel murni menggunakan kompon akustik viskoelastis yang tidak mengeras (Non-hardening Acoustic Sealant).
Bagi tim arsitek Anda, sangat krusial untuk mempelajari literatur standar kelas transmisi suara (STC) sebelum menentukan ketebalan material partisi kaca yang akan dibeli.
Latar Belakang Proyek: Krisis Privasi di Ruko Arteri
Klien kami adalah sebuah agensi pemasaran digital (Digital Agency) yang bermarkas di ruko tiga lantai kawasan arteri Kelapa Gading. Mereka memiliki 15 staf yang bekerja di ruang terbuka (Open Plan) lantai dua. Masalah mematikan muncul ketika tim Account Executive mereka harus melakukan pitching rahasia dengan klien korporat. Membicarakan strategi kampanye dan angka anggaran (budget) di ruang terbuka adalah pelanggaran berat terhadap perjanjian kerahasiaan data (NDA – Non Disclosure Agreement).
Klien menuntut dibangunnya sebuah ruang rapat (Meeting Room) berkapasitas 6 orang. Syarat mutlaknya: ruangan itu harus kedap suara agar rahasia klien aman, namun harus sepenuhnya tembus pandang (transparan) agar cahaya matahari dari jendela depan ruko tetap bisa menyinari seluruh area meja kerja staf di luar ruangan rapat tersebut. Ini adalah tantangan di mana keindahan visual berbenturan langsung dengan hukum fisika akustik. Kesalahan desain di sini akan sama fatalnya dengan Ilusi Pencahayaan Alami Kantor yang sering membunuh produktivitas karyawan.
Desain Keras: Kaca Tempered 12mm dan Kusen Kedap
Banyak kontraktor interior nakal akan menawarkan kaca polos biasa (Annealed Glass) setebal 5mm atau 8mm yang biasa dipakai untuk jendela rumah. Harganya memang sangat murah. Namun, jika Anda menggunakannya untuk partisi ruang rapat berukuran 3×4 meter, kaca setipis itu akan bergetar layaknya membran drum saat ada suara keras dari luar. Selain itu, kaca 5mm sama sekali tidak meredam suara percakapan (Nilai STC di bawah 25).
Tindakan teknis yang kami eksekusi sangat brutal. Kami membuang opsi kaca murah dan memaksa penggunaan Kaca Tempered (Toughened Glass) dengan ketebalan absolut 12mm. Proses tempering (dipanaskan lalu didinginkan mendadak di pabrik) membuat tegangan permukaan kaca ini lima kali lebih kuat dari kaca biasa. Jika seorang klien yang marah tidak sengaja menendang kaca ini, ia tidak akan pecah. Ketebalan massanya (12mm) adalah senjata utama untuk menolak gelombang suara bass dari luar ruangan.
Namun, kaca tebal tidak ada gunanya jika kusennya bocor. Suara itu sifatnya seperti air; ia akan mencari celah sekecil jarum untuk menerobos masuk. Kami menggunakan kusen Aluminium Profil Akustik (Acoustic Frame). Di dalam rongga aluminium tersebut, kami menyuntikkan busa peredam (Polyurethane Foam). Saat kaca 12mm dijepit ke dalam kusen, kami tidak menggunakan karet murahan. Kami mengunci setiap milimeter celah menggunakan Acoustic Sealant khusus. Pintu kacanya dipasangi sikat penyapu bawah pintu (Bottom Door Sweep) yang otomatis turun menutup celah lantai saat pintu tertutup. Ruangan itu kini resmi menjadi kapsul kedap udara.

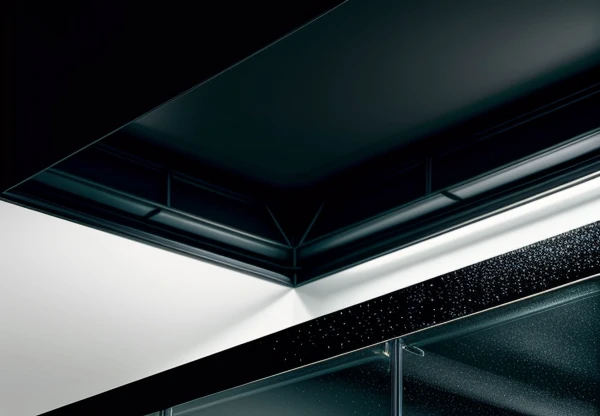

proses injeksi acoustic sealant kedap suara pada sambungan sudut partisi kaca tempered tebal
Proses Pengerjaan: Pertarungan Melawan Gema (Echo)
Minggu pertama setelah rangka berdiri, kami menghadapi masalah mematikan kedua. Ruangan sudah kedap dari luar (suara luar tidak masuk), namun suara di DALAM ruang rapat justru berantakan. Lantainya menggunakan granit keras, dindingnya kaca, dan mejanya kayu solid. Saat seseorang berbicara, suaranya memantul mantul tak terkendali di antara permukaan keras tersebut, menciptakan Gema (Reverberation/Echo) yang menyakitkan telinga. Panggilan Zoom di dalam ruangan itu terdengar seperti sedang siaran dari dalam gua.
Jika kami tidak memecahkan gema ini, proyek ini dianggap gagal. Kami tidak bisa menempelkan busa telur murahan di dinding kaca karena akan menghancurkan estetika transparan yang diminta klien.
Solusi bedah akustiknya kami tembakkan pada satu satunya bidang yang tersisa: Plafon dan Lantai. Kami membongkar plafon gipsum biasa di dalam ruang rapat tersebut dan menggantinya dengan Acoustic Drop Ceiling Panel berbahan dasar Mineral Wool yang mampu menyerap 70% frekuensi pantulan suara tinggi. Di bagian lantai, kami menutupi granit keras menggunakan Kelebihan Karpet Tile untuk Kantor tipe Nylon loop-pile dengan lapisan bawah (backing) karet cushion tebal.
Hasilnya sangat ajaib. Kaca tetap mempertahankan transparansi 100%, namun begitu Anda melangkah masuk dan menutup pintu, keheningan ruangan (Acoustic Deadness) langsung terasa mengunci telinga Anda. Gema mati seketika.
| Komponen Kegagalan Akustik | Taktik Kontraktor Abal-Abal | Eksekusi Brutal Enterprise |
|---|---|---|
| Material Partisi Utama | Kaca Polos 8mm (Bergetar, rawan pecah tajam). | Kaca Tempered 12mm (Kaku, beban massa redam suara). |
| Manajemen Celah Pintu | Dibiarkan menganga (suara obrolan bocor ke lantai). | Pemasangan Automatic Bottom Door Sweep kedap silikon. |
| Perlakuan Gema (Reverb) Internal | Dibiarkan kosong (Suara memantul antar kaca). | Plafon panel Mineral Wool & lantai Karpet Tile tebal. |
| Sambungan Sudut (Joint) | Silikon kaca biasa (Menyusut dan retak dalam setahun). | Acoustic Sealant non-hardening (Tetap elastis menahan getaran). |
Rincian Waktu: Eksekusi Siluman 7 Hari Kerja
Agensi digital ini beroperasi gila gilaan dari jam 9 pagi hingga jam 8 malam. Kami dilarang keras menimbulkan kebisingan mesin bor (Drilling) atau membawa tumpukan kaca raksasa menembus area meja kerja staf di siang hari. Jika kami memaksa, mereka akan menuntut ganti rugi gangguan operasional (Loss of Productivity).
Proyek ini dieksekusi menggunakan metodologi Night-shift Prefabrication (Pabrikasi Shift Malam). Kami memindahkan 80% beban pekerjaan kotor (memotong aluminium, memoles pinggiran kaca, merakit pintu) ke bengkel kerja (Workshop) kami sendiri. Semuanya dirakit layaknya balok Lego (Knock-down system).
Tim lapangan hanya diizinkan masuk ke ruko klien pada pukul 21:00 WIB setiap malam.
Hari 1-2: Penandaan laser lantai dan pemasangan rel kusen aluminium ke beton (ini satu satunya hari yang sedikit bising oleh bor beton, diselesaikan dalam 3 jam).
Hari 3-4: Kaca tempered seberat puluhan kilogram diangkat beramai ramai melewati tangga sempit secara hati hati dan disisipkan ke dalam rel kusen.
Hari 5: Pemasangan pintu kaca, engsel tanam (Floor Hinge), dan door sweep.
Hari 6: Pengeleman sela kaca (Sealant curing time) dan perombakan plafon akustik penyerap gema.
Hari 7: Instalasi karpet tile, pembersihan total debu mikroskopis, dan serah terima kunci (Handover).
Tujuh hari kalender. Setiap pagi saat karyawan klien datang bekerja, mereka melihat ruang rapat kaca itu perlahan lahan “tumbuh” secara ajaib tanpa pernah melihat wujud tukang atau tumpukan sampah material di kantor mereka. Ini adalah tingkat layanan (Service Level) yang membedakan kontraktor kampungan dengan Kontraktor Interior Kantor Berkualitas sejati.

tangkapan layar sistem manajemen jadwal proyek timeline fabrikasi malam hari partisi kaca
Sisi Gelap Partisi Kaca: Jebakan Burung Menabrak Dinding
Kaca tempered berkualitas tinggi sering kali memiliki tingkat kejernihan (Clarity) yang sangat ekstrem, seolah olah tidak ada pembatas fisik sama sekali di ruangan tersebut. Di sinilah bahaya fisik mengintai (Physical Hazard). Jika Anda tidak memberikan penanda visual, karyawan yang sedang berjalan cepat sambil menunduk melihat ponsel akan menabrak partisi kaca tersebut dengan keras.
Insiden menabrak kaca (Glass collision) bukan lelucon komedi; ini bisa menyebabkan gegar otak ringan atau patah hidung. Oleh karena itu, setelah partisi kaca selesai dipasang, kami mewajibkan penempelan Stiker Sandblast (Frosted Film) secara horizontal pada ketinggian pandangan mata normal (Eye-level, sekitar 150 cm dari lantai). Stiker garis buram ini berfungsi sebagai penanda tabrakan (Crash indicator) sekaligus memberikan garis privasi minimal saat rapat berlangsung tanpa membunuh transmisi cahaya ruangan secara total.
Sya masih nyimpen foto proyek ruko ini di galeri hp buat ngingetin tim lapangan betapa bahayanya ngeremehin kekuatan suara. Dulu pas hari kelima proyek, bos agensinya dateng sidak malem malem. Dia masuk ke ruang kaca yang belom dipasangin pintu, trus dia tereak nyoba tes suara. Suaranya masih kedengeran jelas sampe ke meja resepsionis. Dia langsung panik, “Wah mas, ini mah gagal total, suara saya masih bocor!” Sya suruh dia sabar. Sya bilang, “Pak, hukum fisika itu kaku. Bikin ruangan kedap tuh bukan cuma soal nebelin kaca, tapi soal nutup celah satu milimeter terakhir.” Besok malemnya, tim sya masang pintu kaca tebel, nyekrup engsel floor hinge, dan nyuntikin sealant di ujung karet pintu. Pas hari ketujuh dia dateng lagi, sya suruh dia masuk, kunci pintu, dan putel musik rock EDM kenceng bgt dari speaker bluetooth di dalem. Di luar? Sya cuma denger suara dengung bass super pelan doang, kaya suara lalat kejauhan. Mukanya bos itu langsung sumringah kegirangan. Di bisnis B2B, lu ga bisa ngebual jualan janji manis. Bukti empiris di lapangan (Testimoni Fisik) itu satu satunya cara ngebungkam keraguan klien.
